Азерэнержи о реконструкции ТЭС «Азербайджан»

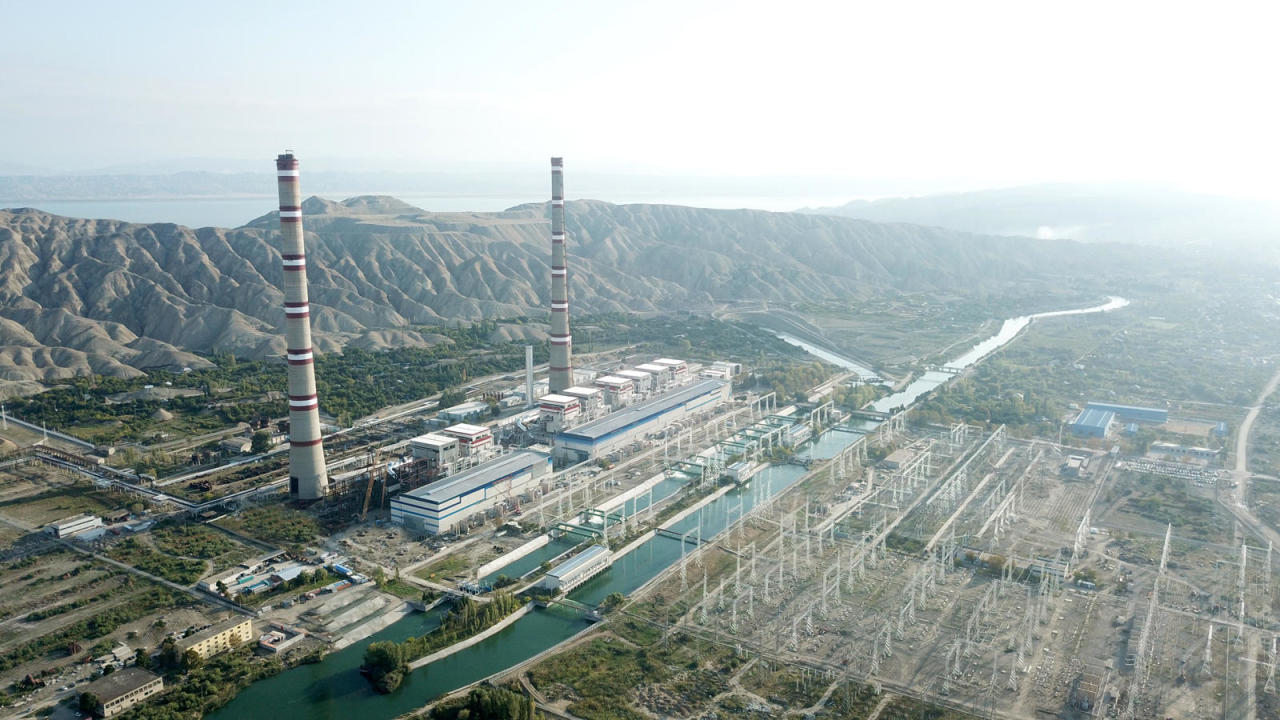

Продолжается реконструкция теплоэлектростанции (ТЭС) "Азербайджан" в Мингячевире, являющейся самой большой на Южном Кавказе. Как передает Day.Az, об этом сообщает в среду Trend со ссылкой на ОАО "Азерэнержи".
Восемь энергоблоков электростанции поочередно реконструируются.
С осени прошлого года до сегодняшнего дня осуществлена реконструкция четырех энергоблоков. Аналогичные работы на одном блоке приближаются к завершению. Остальные три блока будут реконструироваться поочередно.
Завершено 95 процентов предусмотренных работ на самой большой 500 киловольтной подстанции Азербайджана, которая подключена к вышеназванной ТЭС, и в настоящее время здесь проводятся монтажные работы.
Ускоренными темпами осуществляется реконструкция 330 киловольтной подстанции, на которой произошла авария в июле прошлого года, большая часть работ здесь завершена. Также завершены работы по строительству диспетчерского пункта 330 киловольтной подстанции.
Кроме того, обновлен бетонный слой водоканала, а также завершено строительство нового моста и дороги через Верхне-Карабахский канал, который введен в эксплуатацию.
Полностью реконструирован шестиэтажный инженерный корпус станции. Осуществляются монтажные работы в построенном недавно центре головного управления ТЭС, и продолжается наладка оборудования.
Наряду с этим, завершены работы на азотно-кислородном, воздушно компрессорном участке, масляном и реагентном хозяйствах, и ведутся другие завершающие работы.
В результате реконструкции ТЭС "Азербайджан" будут восстановлены "утерянные" 320 мегаватт мощности, и срок эксплуатации теплоэлектростанции продлится не менее чем на 20 лет. Самое главное, будет обеспечена надежная и стабильная эксплуатация станции.
Полная реконструкция теплоэлектростанции "Азербайджан" завершится в первой половине 2020 года.
